Успешное прохождение госэкспертизы
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях

tula@expertsmet.ru
+7 (917) 565-46-16
Проверка сметы
Приложите смету или ВОР — покажем, какие позиции могут вызвать замечания, и назовём стоимость доработки
Решения по ролям
Выберите свою роль: покажем состав работ, нормативы, итоговые документы и сроки.
Для кого:
Директорам по строительству, руководителям техзаказчика, cost control, сметным отделам
Ключевые результаты:
Для кого:
Гендиректорам, коммерческим директорам, руководителям ПТО, сметчикам, договорным отделам
Ключевые результаты:
Для кого:
ГИПам, руководителям проектных отделов, главным инженерам, сметным группам
Ключевые результаты:
Для кого:
Тендерным менеджерам, руководителям закупок, коммерческим директорам, сметчикам по тендерам
Ключевые результаты:
Цена одной ошибки
Спешка, неполные исходные данные, переход на РИМ и ФСНБ-2022
Сметная часть возвращается на доработку
Исправления, ответы на замечания и новый круг согласования
Подрядчик ждёт, сроки ввода объекта уходят вправо
Без заключения банк и заказчик не открывают следующий этап
Цена ошибки — не зарплата сметчика, а сдвинутый график и замороженное финансирование. Проверьте смету до подачи в экспертизу.
Проверить смету на рискиЗаказчики
Среди заказчиков — федеральные ведомства, госкорпорации, промышленные компании и девелоперы.
Минюст России
Development SystemsЧленство в СРО
Ассоциация проектировщиков «Содействия организациям проектной отрасли», СРО-П-166-30062011. Регистрационный номер члена П-166-504226063525-2349, в реестре с 08.12.2022.
Реестр НОПРИЗПрезентация
Сметы, согласования, акты КС-2 и КС-3, сопровождение экспертизы — как мы берём сметную часть проекта целиком.
Регион
ЭкспертСмет готовит и проверяет сметную документацию для строительства, реконструкции и ремонта. Заказчики в Туле и Тульской области получают сметы, ведомости объёмов, дефектные ведомости, акты и заключения по проверке смет подрядчиков. Сметы считаются по ФСНБ-2022 ресурсно-индексным методом, с ценами ФГИС ЦС для региона строительства. Если цены нужного ресурса во ФГИС ЦС нет, она обосновывается конъюнктурным анализом по Методике 421/пр: предложения поставщиков приводятся к сопоставимому виду и оформляются таблицей с приложением запросов и пояснения по выбору. Такой комплект можно передавать на экспертизу без дополнительных обращений к исполнителю. Каждый расчёт сопровождается пояснительной запиской, в которой указаны нормативы и источники цен.
Работа идёт дистанционно. Исходные данные передаются в электронном виде, результат возвращается тем же путём, а вопросы по документам собираются одним перечнем. Сопровождение не заканчивается передачей документов: после сдачи сметчик отвечает на замечания эксперта, вносит корректировки и пересчитывает смету при изменении проекта. Заказчик в Туле работает с одним исполнителем от первого расчёта до закрытия объекта актами и не передаёт документы от одного специалиста к другому. Для компаний в Туле, Новомосковске и Щёкино порядок работы одинаков.
Подход
От проверки исходных данных и расчёта по РИМ до ответов на замечания экспертов.
Берём на себя диалог с госэкспертизой, правим замечания и сдаём сметы без критических ошибок — проект не простаивает из-за сметной части

Детализированные сметы позволяют отследить каждую статью расходов и исключить «скрытые» доплаты
Узкопрофильная команда сметчиков по госрасценкам обеспечивает точность расчётов и соответствие актуальным нормативам
Документация, подготовленная с учетом специфики госзаказа, исключает риски отклонения на экспертизе
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях
Грамотная смета как приложение к госконтракту защищает заказчика от споров с подрядчиком, необоснованных доплат и претензий проверяющих органов
Над проектом работают инженеры-сметчики с опытом в строительстве, ремонте, инженерных сетях и знанием специфики госзаказа
Составим точную смету даже без полного комплекта проектной документации: по дефектным ведомостям, эскизам или результатам выезда инженера
Срок фиксируем в договоре до старта работ — под тендер, согласование или начало СМР
Консультируем, защищаем смету перед подрядчиком или проверяющими и оперативно вносим необходимые корректировки
Задачи региона
Дефектная ведомость фиксирует дефекты, их место и объём до начала ремонта. На её основании составляется смета: состав работ определён, расценки подбираются однозначно, а заказчик видит, что именно будет сделано. Позиции ведомости остаются в основе сметы и при приёмке работ. Данные для ведомости собирает заказчик по готовому перечню, а сметная группа проверяет материалы, при необходимости запрашивает дополнения и оформляет документ.
Ведомость объёмов работ составляется по рабочим чертежам и спецификациям. Каждая строка получает ссылку на лист проекта, поэтому результат проверяется без обращения к автору. Расхождения между документами проектировщика выносятся отдельным перечнем вопросов, а итоговый файл передаётся в Excel с формулами, итогами и разбивкой по разделам. При изменении проекта изменённые строки отмечаются.
Смета переводится в текущий уровень цен, пересчитывается на ресурсно-индексный метод либо корректируется при изменении проекта. Изменённые строки отмечаются, версии сохраняются, и заказчик видит, какие позиции повлияли на стоимость. Пересчёт идёт по всей цепочке документов, чтобы ведомости, сметы и акты не расходились между собой. Результат передаётся в редактируемом виде.
Составляются локальные и объектные сметы и сводный сметный расчёт по проекту или по ведомости объёмов. Расчёт идёт по ФСНБ-2022 с ценами ФГИС ЦС. Заказчику передаётся комплект в редактируемом формате и в PDF, с пояснительной запиской, в которой изложены принятые решения и применённые нормативы. При смене проекта комплект пересчитывается целиком.
Если сметной цены ресурса нет во ФГИС ЦС, его стоимость обосновывается конъюнктурным анализом по Методике 421/пр. Собираются предложения поставщиков, приводятся к сопоставимому виду и оформляются таблицей. Комплект с запросами и пояснением по выбору подготовлен для передачи на экспертизу. Предложения должны быть актуальны на дату определения сметной стоимости и оформлены надлежащим образом.
Направления и цены
Разработка и сопровождение сметной и исполнительной документации по действующей нормативной базе.
Комплексная подготовка сметной документации, соответствующей нормативным требованиям для согласования и реализации
Считаем по составу: локальная смета от 25 000 ₽, объектная от 35 000 ₽, сводный расчёт от 50 000 ₽.
ВОР от 25 000 ₽, конъюнктурный анализ от 25 000 ₽, срочность добавляет 50–150% к базовой цене.
Оптимальный выбор для тех, кто ищет баланс между ценой и глубиной проработки; включает все необходимые разделы
Базовая подготовка включает аудит, правки, обоснования цен и пояснительную записку.
Закрытие замечаний от 25 000 ₽ за смету; сопровождение экспертизы считаем как 30% от стоимости подготовки.
Профессиональная разработка всех типов технической документации для строительства с учетом требований стандартов
Расчёт объёмов по чертежам: 120–140 ₽ за позицию, минимальный заказ 25 000 ₽.
Обмер на объекте: 1 000–1 250 ₽ в час; исполнительные журналы и закрывающие документы считаются отдельно.
Профессиональная проверка смет с целью выявления ошибок, неточностей и выполнение оптимизации затрат
Проверка перед экспертизой: 25 000–75 000 ₽ за смету, в зависимости от объёма и исходных данных.
Экспертное заключение от 25 000 ₽; корректировка после замечаний обычно 50% от базовой цены.
Полный комплекс работ по разработке и оформлению исполнительной документации для строительных проектов любой сложности
КС-2/КС-3: 700–1 200 ₽ за акт или 60 ₽ за позицию, минимальный заказ 25 000 ₽.
КС-3 включена при заказе КС-2; КС-6а от 25 000 ₽, М-29 от 25 000 ₽.
Комплексное сметное сопровождение проектов на условиях аутсорсинга – эффективная альтернатива штатному отделу
Абонемент включает ежемесячное закрытие, КС-2/КС-3, книгу закрытия и взаимодействие с бухгалтерией.
Расширенный аутсорс с представлением на стороне заказчика и сбором первички: от 50 000 ₽ в месяц.
Образцы документов
Пять направлений — пять комплектов документов. Ниже образцы: форма настоящая, данные условные.
Форма по Методике, утв. приказом Минстроя России № 421/пр
Локальный сметный расчёт (смета) № 02-01-01
на общестроительные работы
| № | Обоснование | Наименование работ и затрат | Ед. изм. | Кол-во | Всего, руб. |
|---|---|---|---|---|---|
| Раздел 1. Фундаменты | |||||
| 1 | ГЭСН 06-01-001-01 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | ГЭСН 06-01-001-16 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 1,18 | 612 870 |
| Раздел 2. Стены | |||||
| 3 | ГЭСН 08-02-001-01 | Кладка стен кирпичных наружных простых при высоте этажа до 4 м | м³ | 96,5 | 318 240 |
| Итого прямые затраты | 1 117 540 | ||||
| Накладные расходы | 98 320 | ||||
| Сметная прибыль | 68 740 | ||||
| Всего по смете | 1 284 600 | ||||
Считаем по проекту или ведомости объёмов в нормативах ФСНБ-2022. Каждая строка — со ссылкой на норму и на лист проекта.
В комплекте
Приложение к сопроводительному письму в экспертную организацию
Ответы на замечания
по разделу «Смета на строительство»
| № | Замечание эксперта | Ответ и внесённые изменения | Статус |
|---|---|---|---|
| 1 | Объём работ по п. 14 ЛСР 02-01-01 не подтверждён проектной документацией | Объём приведён в соответствие с листом 7 раздела КР, ведомость объёмов откорректирована | Снято |
| 2 | Не представлен конъюнктурный анализ на оборудование по п. 31 | Приложен анализ по трём поставщикам с коммерческими предложениями | Снято |
| 3 | Применён индекс, не соответствующий кварталу составления сметы | Смета пересчитана с действующими индексами, итог обновлён в сводном расчёте | На проверке |
Проверяем комплект до подачи, загружаем документы и ведём переписку с экспертной организацией. Сопровождаем в экспертизе и отвечаем на замечания.
В комплекте
Заключение специалиста
Заключение по результатам проверки
сметной документации подрядчика
| № | Позиция | Что выявлено | Было, руб. | Стало |
|---|---|---|---|---|
| 1 | п. 3, ЛСР 02-01-01 | Объём кладки больше проектного на 12,4 м³ | 359 130 | 318 240 |
| 2 | п. 19, ЛСР 02-01-02 | Применена норма на более сложный вид работ | 204 600 | 171 900 |
| 3 | гл. 9, сводный расчёт | Лимитированные затраты начислены дважды | 86 500 | 43 250 |
| Итого по проверенным позициям | 650 230 | 533 390 | ||
Сверяем смету с проектом: объёмы, нормы, индексы, лимитированные затраты. На выходе — документ, с которым можно идти к подрядчику.
В комплекте
Унифицированная форма № КС-2, утв. постановлением Госкомстата России от 11.11.99 № 100
Акт о приёмке выполненных работ № 3
отчётный период: 01.09.2026 – 30.09.2026
| № | По смете | Наименование работ | Ед. изм. | Кол-во | Стоимость, руб. |
|---|---|---|---|---|---|
| 1 | 1 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | 2 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 0,59 | 306 435 |
| Итого по акту | 492 865 | ||||
Готовим закрывающие документы по смете и журналу работ. Позиции, объёмы и суммы в акте совпадают со сметой — расхождения находим до подписания, а не после.
В комплекте
Приложение к акту оказанных услуг
Отчёт о сметном сопровождении
за сентябрь 2026 г.
| Дата | Объект | Задача | Результат |
|---|---|---|---|
| 03.09 | Склад, корп. 2 | Локальная смета на отделочные работы | Передана заказчику |
| 11.09 | Офисное здание | Проверка сметы подрядчика | Заключение, 6 замечаний |
| 18.09 | Склад, корп. 2 | КС-2 и КС-3 за август | Подписаны |
| 26.09 | Офисное здание | Ответы на замечания экспертизы | 4 из 5 сняты |
За вашими объектами закреплён сметчик: сметы, проверка подрядчиков, акты и ответы на замечания. Затраты на фонд оплаты труда — до 40% ниже, чем со штатным сметчиком.
В комплекте
Разрабатываем сметы и ведомости объёмов работ, проводим проверку и экспертизу, считаем стоимость по позициям в Туле и по РФ. Онлайн-калькулятор и сметный аутсорс.
Пакеты
Выберите сценарий: в каждом пакете — состав работ и итоговые документы.
Готовим корректировки смет и обоснование, сопровождаем согласование объектов до утверждения.
Выверяем соответствие ПД/РД, формируем ВОР и полный комплект документов с трассируемостью источников для МГЭ/банков.
Сравнение подходов
Критерии, по которым обычно выбирают исполнителя:
| Критерий | Частный сметчик | Штатный сметчик | ЭкспертСмет |
|---|---|---|---|
| Сроки и предсказуемость | Зависит от человека, нет SLA | В пике — узкое горлышко | SLA ответы, параллельная работа команды 3–5 экспертов |
| Риски и ответственность | Личные договорённости | Ответственность на работодателе | Процессы и проверки, экспертиза смет, поддержка в спорных ситуациях |
| Соответствие нормам | Обновления — на исполнителе | Нужно регулярно доучивать | Актуальные ФЕР/ТЕР/ГЭСН и индексы 2026 года, корректная методика (в т.ч. РИМ) и региональные индексы Москвы (ФГИС ЦС) |
| Документы и трассируемость | Часто не хватает пакета для банка/ГГЭ | Зависит от практики отдела | Полный комплект для Мосгосэкспертизы и банков + соответствие 44-ФЗ/223-ФЗ |
| Масштабирование | Сложная замена | ФОТ растёт, простои | Гибко наращиваем ресурс, несколько проектов без потери качества |
| Экономика | Дешевле точечно | Дорого на год: софт/налоги/отпуска | Оплата за фактическую загрузку, без ФОТ и лицензий на вашей стороне |
Калькулятор
Заполните параметры проекта — покажем диапазон стоимости и срок подготовки. Отдельная локальная смета считается отдельно — от 25 000 ₽.
Стоимость
Цены «от» по типам заказчиков. Точную стоимость называем после просмотра исходных данных.
Подрядчики и субподрядчики
| Услуги и стоимость | Строительные компании | Девелоперы | Проектные бюро | Госзаказчики | Частные заказчики |
|---|---|---|---|---|---|
| Ваш профиль | Подрядчики и субподрядчики | Застройщики и инвесторы | Архитекторы и проектировщики | Бюджетные организации | Малый бизнес и частные лица |
| Составление смет | |||||
| Локальная смета (базовая) | от 32 000 ₽ | от 38 000 ₽ | от 28 000 ₽ | от 35 000 ₽ | от 25 000 ₽ |
| Объектная смета | от 45 000 ₽ | от 52 000 ₽ | от 38 000 ₽ | от 48 000 ₽ | — |
| Сводный сметный расчёт | от 60 000 ₽ | от 70 000 ₽ | от 52 000 ₽ | от 65 000 ₽ | — |
| Ведомость объёмов работ (ВОР) | от 25 000 ₽ | от 25 000 ₽ | включено | включено | от 25 000 ₽ |
| Конъюнктурный анализ цен | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Экспертиза и сопровождение | |||||
| Проверка сметы перед экспертизой | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Сопровождение в госэкспертизе | 30% от экспертизы | 30% от экспертизы | 30% от экспертизы | включено | — |
| Корректировка после замечаний | 50% от базовой цены | включено | 50% от базовой цены | включено | — |
| Экспертное заключение | от 25 000 ₽ | включено | от 25 000 ₽ | включено | — |
| Исполнительная документация | |||||
| Акт КС-2 (за позицию) | 60 ₽ мин. 25 000 ₽ | 60 ₽ мин. 25 000 ₽ | 80 ₽ мин. 25 000 ₽ | 50 ₽ мин. 25 000 ₽ | — |
| Справка КС-3 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | — |
| Журнал КС-6а | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Ведомость М-29 | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Специальные опции | |||||
| Срочное выполнение (24 часа) | +100% | +100% | +150% | — | +50% |
| Ресурсно-индексный метод (РИМ) | включено | включено | включено | включено | +2 000 ₽ |
| Работа с вашим ПО | включено | включено | включено | включено | +3 000 ₽ |
| Выделенный менеджер | включено | включено | включено | включено | +5 000 ₽/мес |
| Консультация по оптимизации | включено | включено | включено | — | включено |
| Типовой проект | от 60 000 ₽ или 0.5–0.8% СМР | от 75 000 ₽ или 0.4–0.7% СМР | от 40 000 ₽ за раздел ПСД | от 65 000 ₽ фиксированная | от 25 000 ₽ за объект |
| Срок выполнения | 3–5 дней | 5–7 дней | 5–7 дней | 7–10 дней | 2–3 дня |
Порядок работы
Работа идёт по договору с техническим заданием. В задании фиксируются состав услуг, исходные документы, форма результата и порядок передачи. Для заказчика в Туле это означает, что объём работ понятен заранее и не меняется без согласования. Документы хранятся и передаются с соблюдением конфиденциальности: доступ к ним имеют только специалисты, занятые на объекте. Исходные материалы используются исключительно для выполнения заказа и не передаются третьим лицам без согласия заказчика. Условия конфиденциальности закрепляются договором.
Изменения проекта вносятся с пометкой версий. Каждая новая редакция получает свой номер, а изменённые строки отмечаются, поэтому по документам видно, что было прежде, что стало и как это повлияло на стоимость. Прежние версии не удаляются и остаются в архиве объекта. Если проект меняется несколько раз, заказчик может сопоставить любую редакцию с предыдущей и понять, какое изменение дало прирост или снижение стоимости. Пересчёт затрагивает только те позиции, на которые повлияла правка, а остальные остаются прежними.
Результат передаётся в редактируемом виде и в PDF, с пояснительной запиской. Редактируемый файл нужен для дальнейшей работы, PDF — для согласования и подачи, а записка объясняет принятые решения, применённые нормативы и источники цен. Любое число в расчёте можно найти в записке и проверить по приложенным документам. Заказчику не требуется самому разбираться в логике расчёта: записка написана так, чтобы с ней могли работать и сметчик, и руководитель, и эксперт.
Кейсы

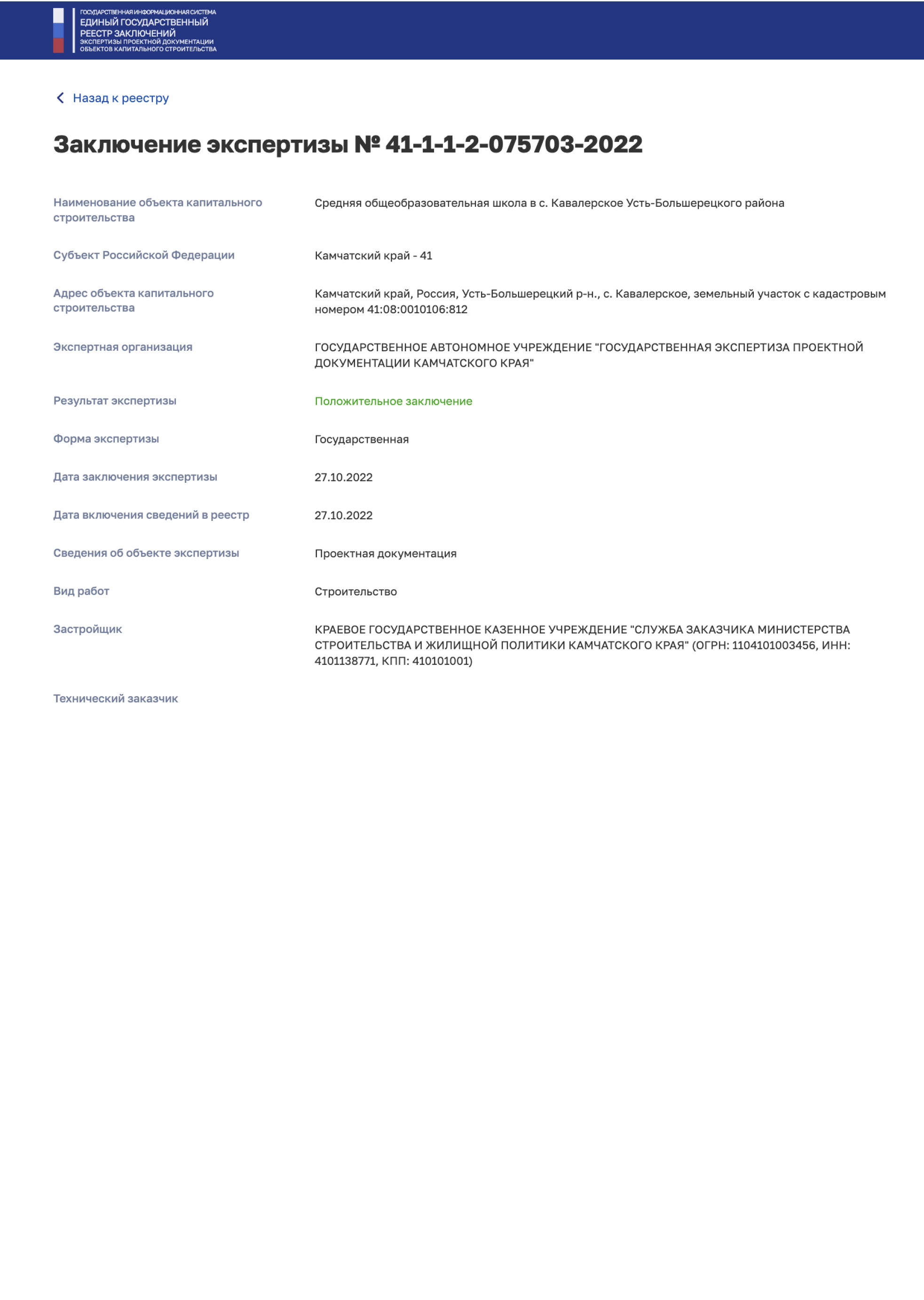

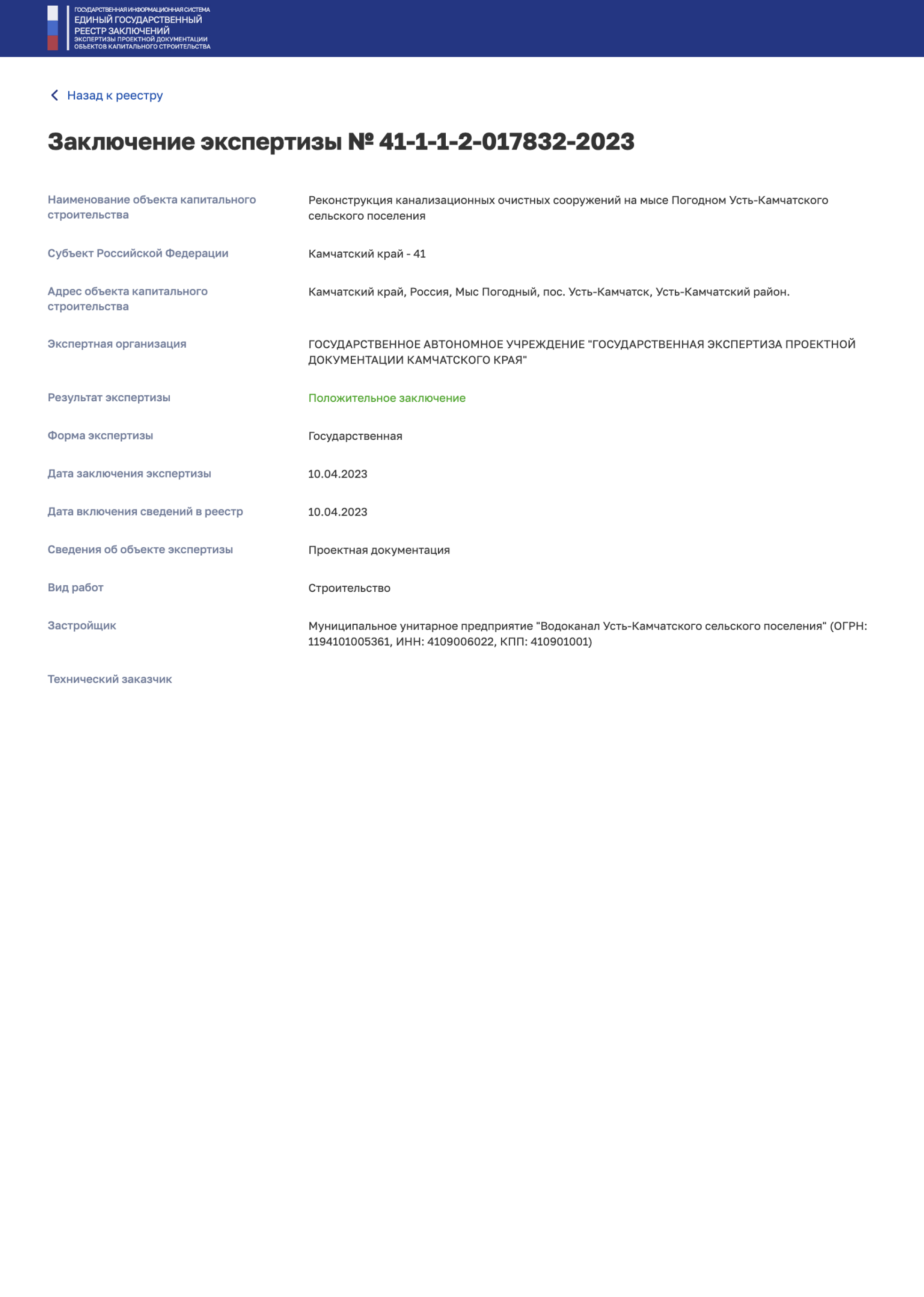

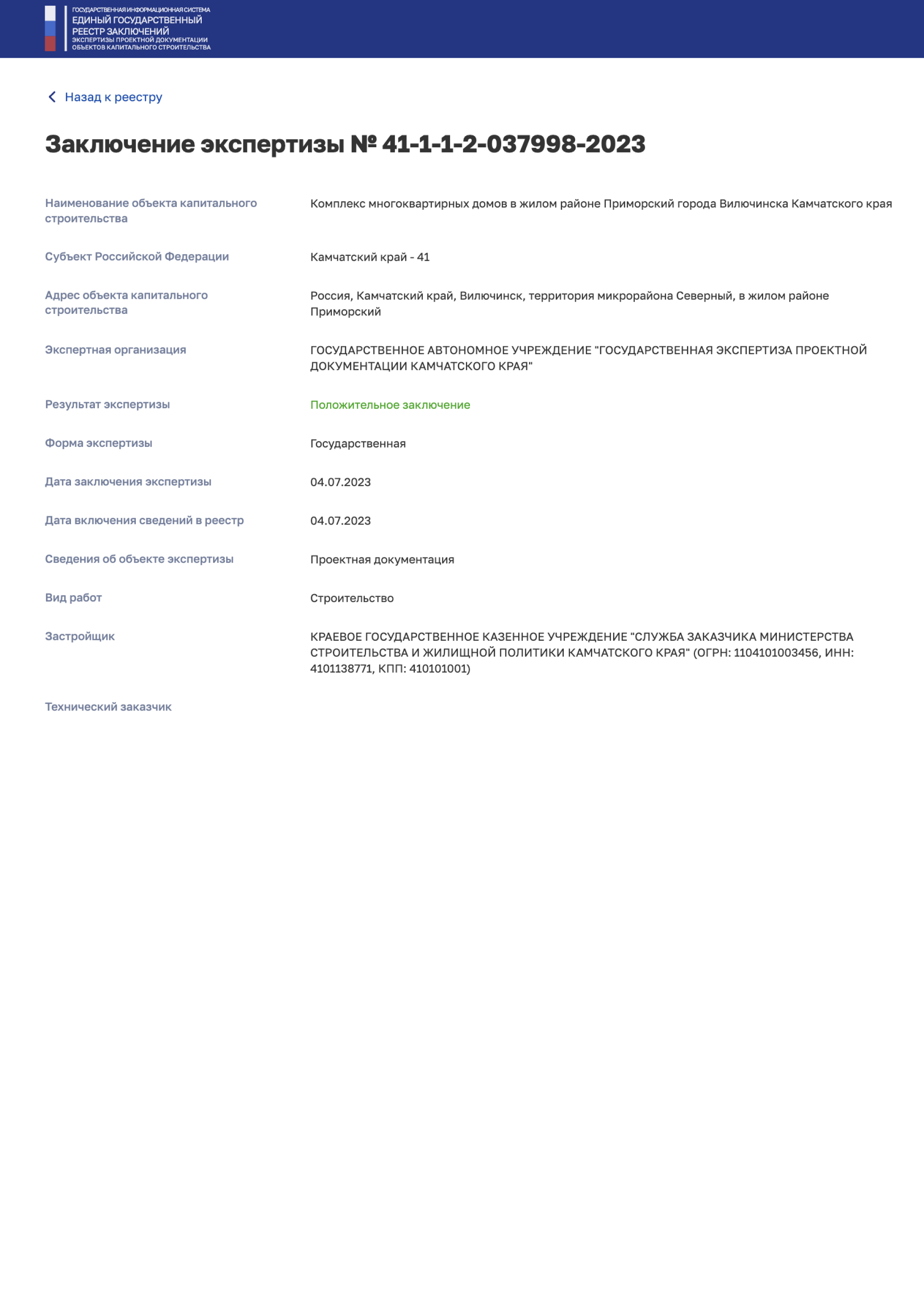

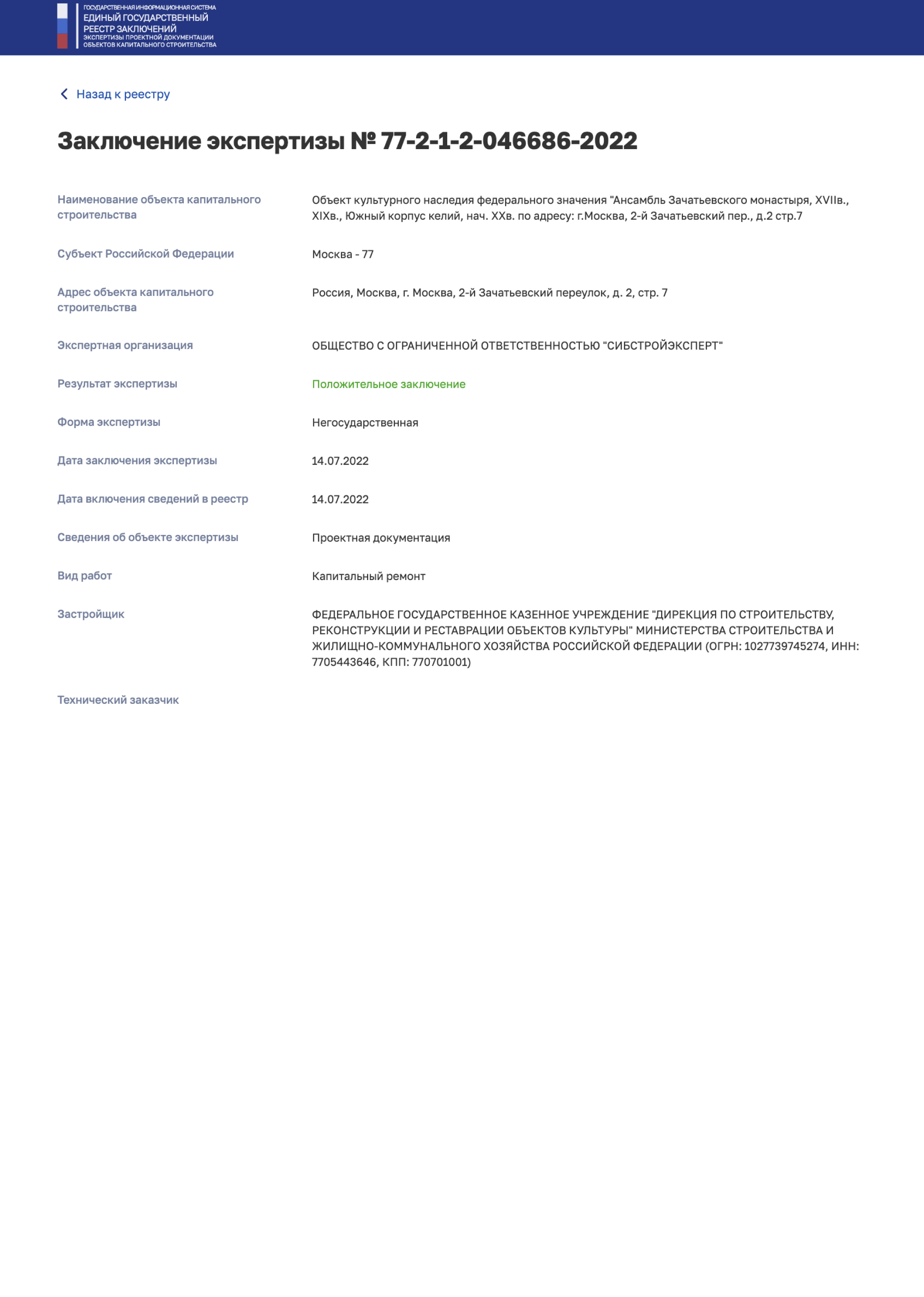

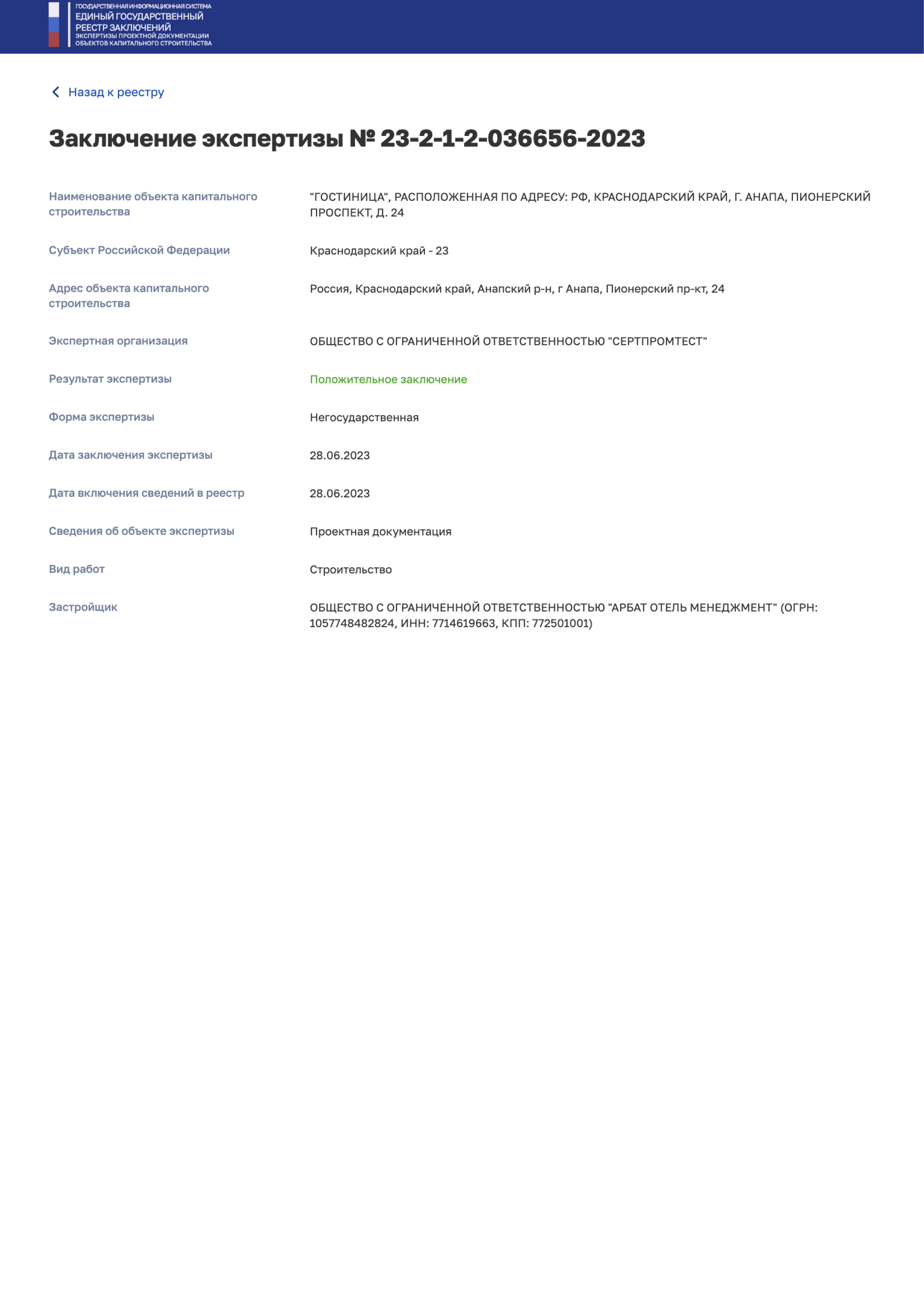

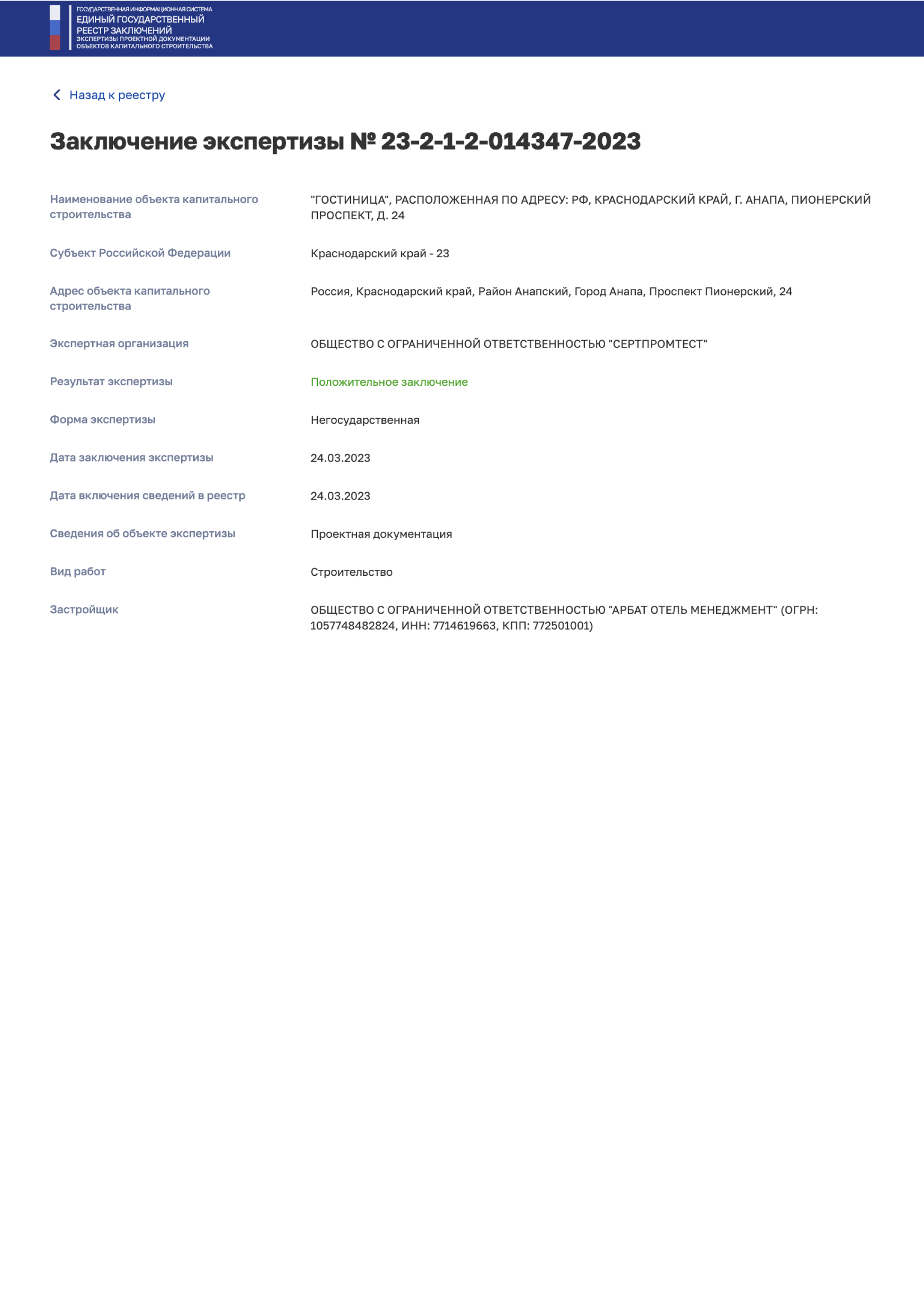

11 выписок из государственного реестра заключений по объектам, где мы готовили сметную документацию. Листайте ленту вбок и нажмите на выписку, чтобы открыть её целиком.
Нас цитируют
Редакции обращаются к нам за комментариями о ценах на стройматериалы, сметах и стоимости строительства.
Статьи
Методики, изменения в нормативной базе и типовые замечания по сметной части.
Ресурсный метод в сметном деле: от теории к практике. Узнайте, как применить этот метод для минимизации затрат и оптимизации сметы на строительство
Читать полностьюПодпишитесь на рассылку и получайте новости от экспертов, инструкции и полезные материалы
Объекты региона
Водоснабжение, канализация, теплоснабжение, электроснабжение. В сметах учитываются земляные работы, пересечения с действующими коммуникациями и восстановление покрытий. Объёмы считаются по рабочим чертежам, а в расчёт включаются сопутствующие работы, которые проект не выделяет отдельно, включая вспомогательные и временные. Результат передаётся с пояснением к спорным местам.
Фермы, хранилища, теплицы. Для них характерны типовые конструкции и технологическое оборудование, которое учитывается отдельным разделом. Смета строится по проекту с проверкой спецификации, а цены оборудования, которых нет во ФГИС ЦС, обосновываются конъюнктурным анализом по Методике 421/пр. Итоговая таблица прикладывается к смете.
Усиление конструкций, демонтаж, работа в стеснённых условиях, поэтапное выполнение. Каждый этап получает собственные объёмы и смету, а коэффициенты на условия производства принимаются только при подтверждении проектом. Расчёт начинается с дефектной ведомости, чтобы состав работ был определён заранее и не уточнялся уже в ходе исполнения договора.
Реставрационные работы считаются по специальным сборникам с отдельными нормами и расценками. Состав работ и применимые расценки определяются при оценке документов, а сметная группа показывает в расчёте, на каком сборнике основана каждая позиция и почему выбрана именно эта расценка. Решения фиксируются письменно.
Торговые и офисные здания: отделка, инженерные системы, требования арендаторов. Расчёт учитывает требования арендаторов к отделке и инженерным системам, если они заданы проектом или заданием. Объёмы подтверждаются чертежами и спецификациями, а изменения проекта пересчитываются по цепочке, чтобы стоимость оставалась согласованной между документами.
Школы, детские сады, больницы. Для них характерны бюджетное финансирование, экспертиза и строгая отчётность. Смета готовится с учётом требований контракта, а акты и справки оформляются по принятым формам. Все расчёты сопровождаются пояснительной запиской и ссылками на нормативы, а ведомости и акты согласуются с заказчиком до подписания.
Вопросы
Используются сметные цены ФГИС ЦС для региона и зоны объекта. Если цены нужного ресурса во ФГИС ЦС нет, она обосновывается конъюнктурным анализом по Методике 421/пр, по предложениям поставщиков. Результат оформляется таблицей и передаётся вместе со сметой. Для объектов в Туле, как и для любых других, цены берутся из одной и той же системы и не заменяются произвольными значениями. Источник цены виден по каждой позиции.
Стоимость зависит от объёма и сложности документации. Сметчик оценивает присланные материалы и называет её до начала работ, поэтому расходы заказчика известны заранее и не меняются без согласования. Цифры приведены на странице цен, а точный расчёт для конкретного комплекта документов делается после просмотра проекта или сметы. Если состав работ меняется, условия согласуются заново.
Да. Отдельно можно заказать ведомость объёмов, проверку сметы, конъюнктурный анализ или акты. Услуги связаны между собой, но каждая оформляется самостоятельно, со своим результатом и своей ценой. Заказчик в Туле вправе начать с одной услуги, а остальные подключить позже, если в этом появится необходимость. Результат каждой услуги самостоятелен и не требует обязательной покупки остальных.
Нужны проект или ведомость объёмов, техническое задание и требования заказчика к форме результата. Если проекта ещё нет, можно приложить дефектную ведомость, планы и фотографии. Недостающие данные сметчик запрашивает одним перечнем, после чего называет срок и стоимость, не приступая к расчёту, пока заказчик не подтвердит условия. Так заказчик в Туле заранее знает, что нужно собрать.
Результат передаётся в редактируемом формате сметной программы и в Excel, а также в PDF, с пояснительной запиской. Редактируемый файл нужен для дальнейшей работы со сметой, PDF — для согласования и подачи на экспертизу. Записка объясняет принятые решения, применённые нормативы и источники цен для каждой позиции. Файлы передаются в электронном виде и остаются доступными для повторной проверки.
Да. С юридическими лицами работа ведётся по договору с техническим заданием и актом. В договоре фиксируются состав услуг, исходные документы, форма результата и порядок передачи. Документы хранятся с соблюдением конфиденциальности. Компании в Туле, Новомосковске и Щёкино получают один и тот же порядок взаимодействия и один и тот же перечень документов. Работа ведётся с юридическими лицами.
